Длительное отключение горячей воды — явление неприятное. Но в случае капремонта теплосетей это вынужденная необходимость
До ежегодного отключения горячей воды еще далеко, но рано или поздно это всё равно случится. А пока есть время купить водонагреватель, если такой вещи в хозяйстве пока нет, или придумать другой план, как некоторое время превращать ледяную воду в теплую. Решайте сами.
Про опрессовки как причину отключения горячей воды все помнят, но есть еще капремонт теплосетей. В этом случае коммунальщики на законных основаниях могут оставить вас без горячей воды дольше чем на 14 дней — до тех пор пока не завершат все работы. Кого это коснется, узнали для вас. Рассказываем подробно.
Информация в карточках — данные, которыми с 72.RU поделились в отделе по связям с общественностью и СМИ компании УСТЭК.
- Участки теплосетей для ремонта: как их выбирают
- Продолжительность капремонта: от чего она зависит
- Кто дольше всех из-за капремонта пробудет без воды: улицы
- Сколько на это всё потратят (и сколько км теплосетей починят)
- Что еще полезно знать о сфере ЖКХ в Тюмени
Участки теплосетей для ремонта: как их выбирают
План капремонтов обычно разрабатывают на три года вперед. Перечень включенных в него объектов определяется на основании анализа данных, полученных при диагностике теплосетей, статистики повреждаемости и информации о сроках эксплуатации сетей.
В приоритете — замена тех участков, к которым подключены социально значимые объекты и многоквартирные дома.
Продолжительность капремонта: от чего она зависит
В УСТЭК нет как такового понятия «минимальный и максимальный срок проведения капремонта»: для каждого объекта длительность выполнения работ рассчитываются индивидуально — в зависимости от объема выполняемых работ.
Кроме объема, на срок влияют и такие факторы, как:
стесненность условий выполнения работ;
необходимость поэтапного выполнения работ;
наличие грунтовых вод;
сильные осадки, приводящие к затоплению траншеи и остановку работ.
При этом работники УСТЭК принимают все возможные меры для сокращения сроков отключения горячей воды при замене трубопроводов, а именно:
работы ведутся в несколько смен на протяжении светового дня, а также в выходные;
при наличии резервных тепловых сетей осуществляется переключение потребителей на них;
при наличии технической возможности строятся временные теплосети для обеспечения горячего водоснабжения на время ремонта.
Кто дольше всех из-за капремонта пробудет без воды: улицы

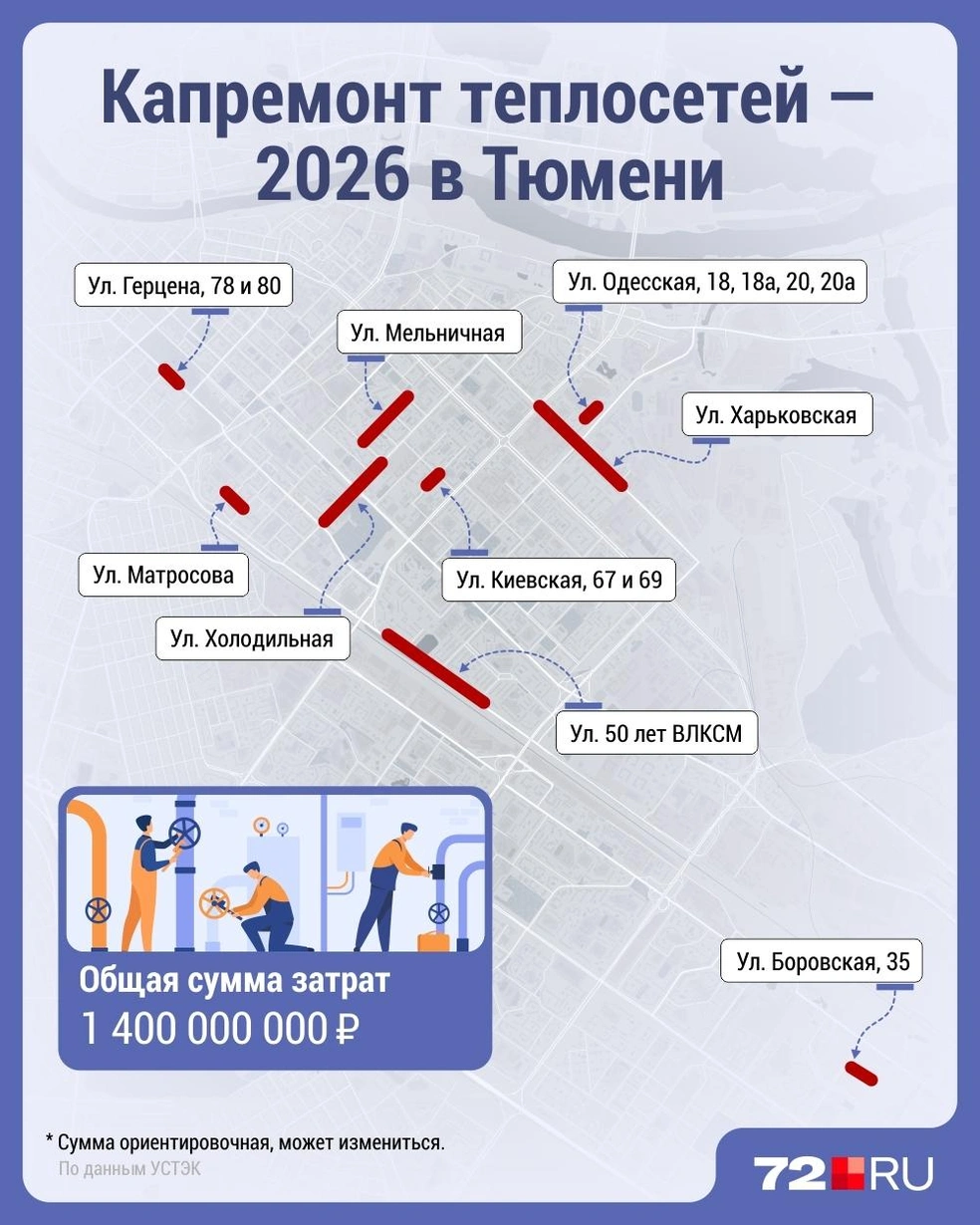

Самый продолжительный ремонт теплосетей в 2026 году планируется на Герцена: его продолжительность — 124 дня. А самыми непродолжительными должны стать участки по улицам Одесской и Киевской — 35 дней.
Известно, что подрядчиков уже выбрали и с некоторыми из них заключили договоры.
Сколько на это всё потратят (и сколько км теплосетей починят)
Общая стоимость реконструкции и ремонтов объектов теплосетевого комплекса (теплосети и котельные) в 2025 году составит 2,5 миллиарда рублей с НДС. Важно отметить, что эта сумма не итоговая и может измениться.
В перечень приоритетных объектов капремонта вошли участки на Воровского, Матросова, Холодильной, Мельничной, Харьковской и 50 лет ВЛКСМ. Уточненный перечень появится ближе к старту работ.

Что еще полезно знать о сфере ЖКХ в Тюмени
Хотим мы того или нет, в Тюмени с 1 января 2026 года проиндексируют тарифы ЖКУ на 1,7%, а в октябре еще на 27,9%. С учетом сложного процента ЖКУ уже следующей зимой платить будем на треть больше, чем сейчас. Разница внушительная.
При этом осенью стоимость отдельно взятых услуг проиндексируют по-разному. Например, отопление с октября станет дороже на 25,19%, питьевая вода — на 32,4%, водоотведение — на 28,3%.
Не сразу, но власти объяснили, в чем причина такого резкого подорожания света, воды, тепла и прочих привычных благ. Подробности — в этом материале по теме.
